2−2−2 データ取得作業

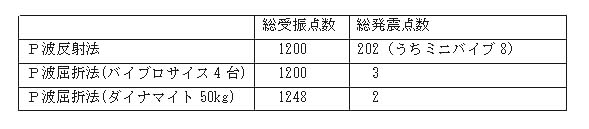

調査は、許認可申請・地元交渉等の事前準備を経て、平成13年10月29日受振点杭を設置し、測量作業を開始した。データ取得作業は平成13年11月8日より開始し11月19日に終了した。 データ取得作業期間は12日間であった。総受振点数および総発震点数は以下の通りであった。表2−2

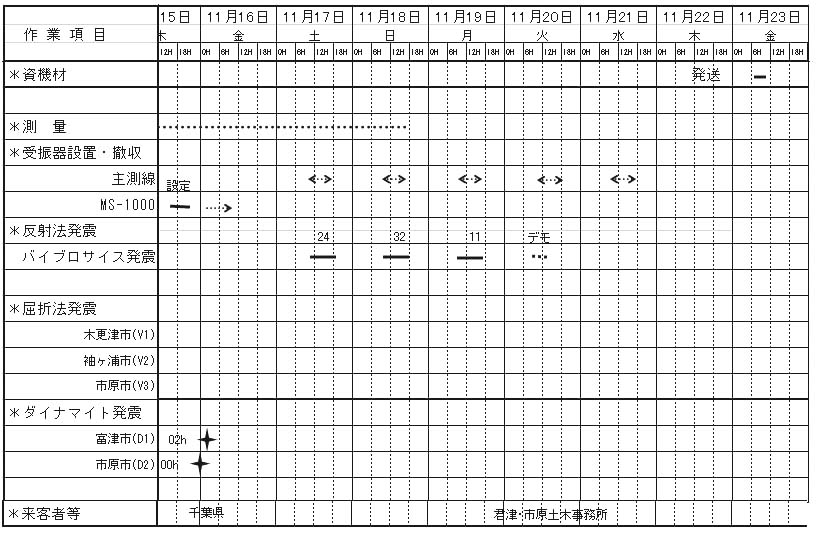

データ取得作業の工程表を表2−2−2に示す。

データ取得作業は、平成13年11月4日に作業場事務所を設営し、関係先挨拶、資機材搬入等の諸準備から作業を開始した。

資機材搬入後、11月5日より測線北東から受振器/ケーブル等の設置作業を開始した。11月8日に調査のためのパラメータテストを行ない、測定作業を開始した。

以後、順調に測定作業を進め、11月19日に全測定作業を終了、引き続き観測機器等の撤収、資機材の搬出作業を行ない、11月20日に現地調査を終了した。調査終了後、関係各所への終了挨拶等を行った。

市街地での調査のため、地元各市の職員と同行しての関係先への説明、地域住民への周知徹底のためのチラシ配布等の調査前準備が調査測線近傍全区間にわたってなされ、また、実発震作業時にもできうる限り各戸訪問説明等を行った。その結果、多くの方々は調査の趣旨を理解し興味を示して比較的協力的であった。

P波反射法の測線では都市部であるため道路は舗装されており、受振器は極力植込みや道路横の露出地面に設置した。利用できない場合はアスファルト上にアルミ製受振器スタンドを使用して設置した。受振点位置が交差点や三叉路の中にあたる場合は、正規間隔で設置せず受振点位置を近くの歩道側にずらした。また、交差点・三叉路付近、停留所・商店出入り口等で歩行の邪魔となるところでは、受振器を固めて隣接して設置する「バンチング」を併用した。

調査測線と交差する道路が多数あり、特に交通量の多い幹線道路ての本線ケーブルの道路横断には、信号柱を用い高架渡しを行った。高架渡しを行ったのは、木更津市・袖ヶ浦市・市原市内の計12ヶ所である。この他の交差点では、道路地下の水路等を通すか、ケーブルをゴム製のカバーで覆って道路面を横断した。

発震作業に当たっては、発震点毎の騒音・振動の様子を確認しながら、適宜

・スイープ数

・出力レベル

・バイブレータ車の台数および種類

の調整等を行った。

原則として3台稼働、20回スタック/点を基準としたが、各発震点の状況に応じ臨機応変に対処した。可能な場所では4台発震を行った。バイブレータ発震出力についても状況に応じ、最大出力の50〜90%に変えて行った。また、現地状況の許す限りスタック回数およびバイブレータ発震出力を上げ記録質向上に努めた。

現地調査の作業状況については、付録2の現場写真を参照。

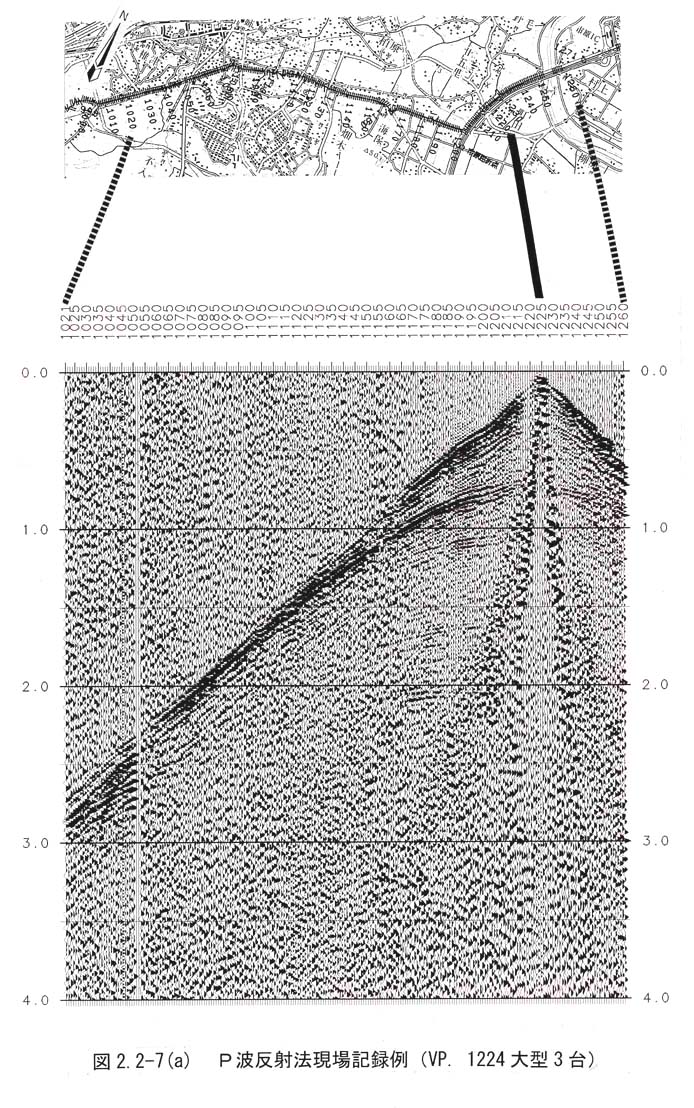

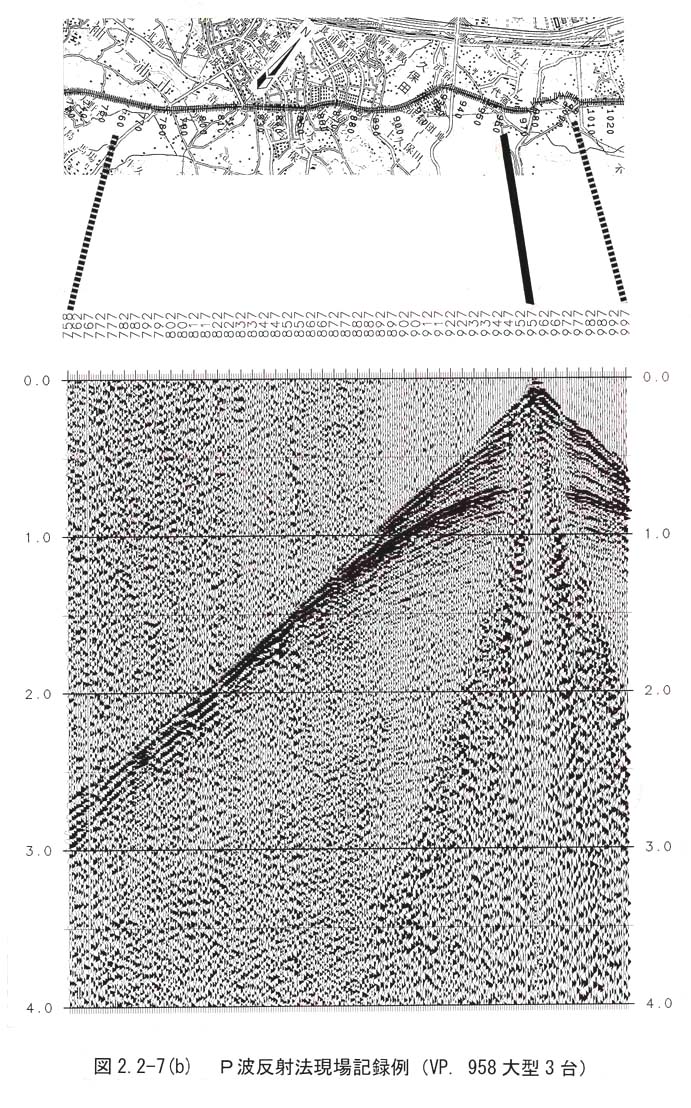

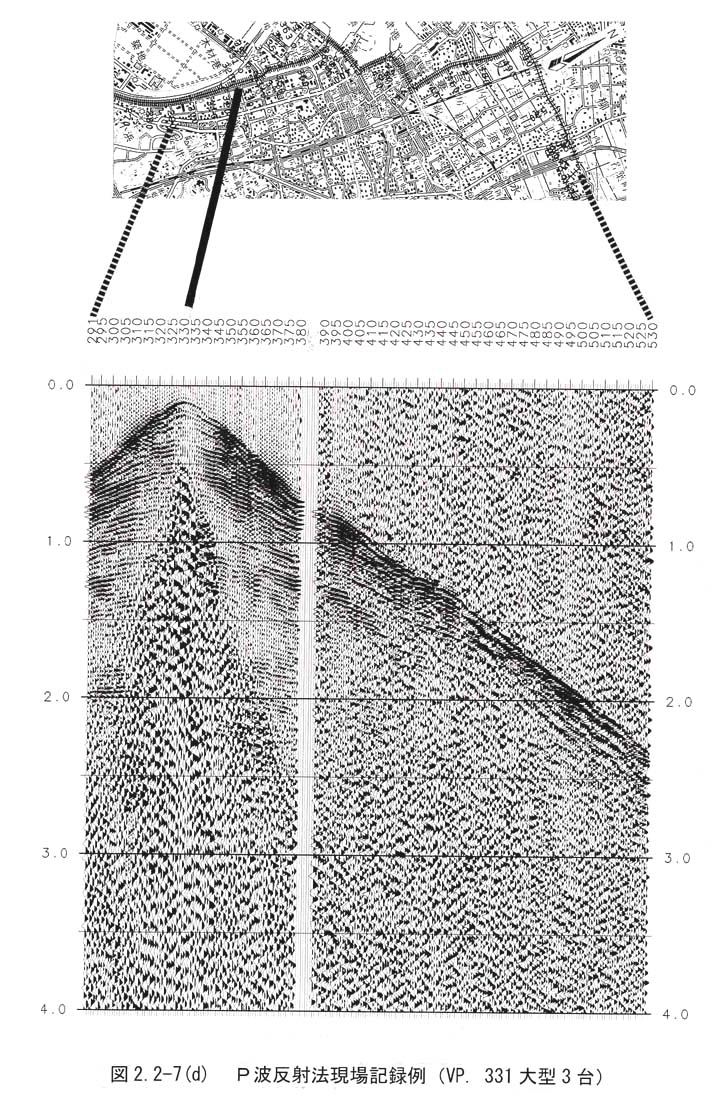

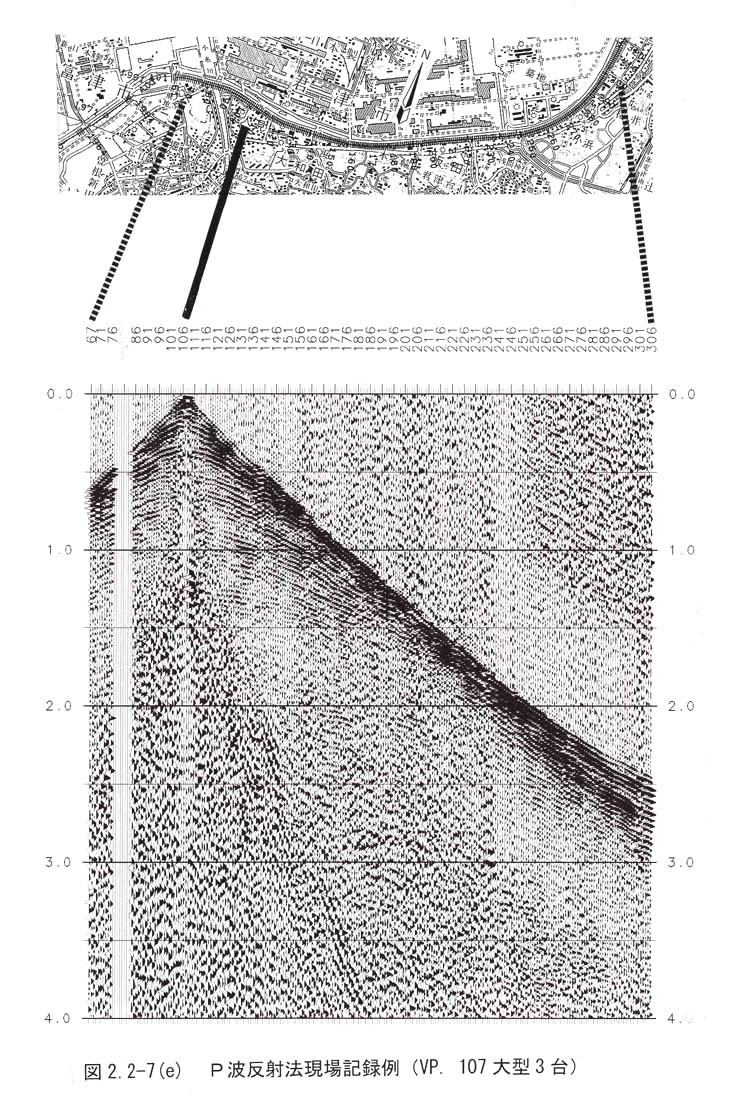

図2−2−7−1図2−2−7−2図2−2−7−3図2−2−7−4図2−2−7−5にP波反射法の現場記録例を示した。各図は、1発震点に対して、地表の240受振点で観測した記録であり、横軸は受振点の番号、縦軸は時間となっている。参考のために各図の上部に測線図を添付した。

屈折波初動も明瞭であり、概ね良好な記録が取得されている。

反射法データ取得作業の結果、次のものが得られた。

(1)現場磁気テープ(3490E CARTRIDGE TAPE., SEGYフォーマット) 2巻

(2)同上データシート(Observers Report) 1式

(3)現場モニター記録 1式

(4)発震点・受振点座標/標高値 1式

上記(2)のデータシートは、付録2に添付した。
