(1)5インチケーシング挿入前の掘削工事

定められたケーシング段数に従って掘削を実施した。定められた最大径ケーシングの長さまで、以下に示す手順で、掘削、ケーシング挿入、セメンチングを行った。次に、既に掘られている位置から、定められた次の径のケーシング長に相当する深度まで以下の手順で掘削する。

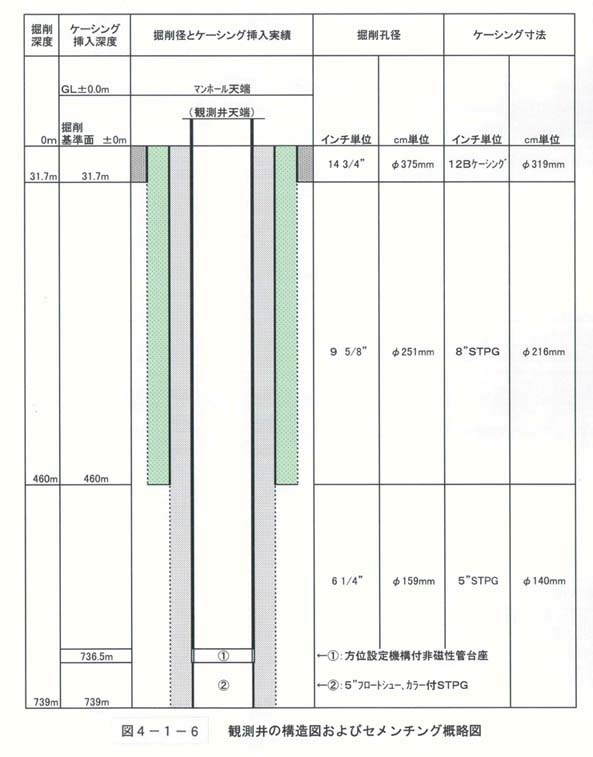

A) 所定深度(図4−1−6参照)まで掘削を行い、所定の深度までケーシングを挿入した。

B) ケーシング挿入後、十分に泥水循環させ、孔内洗浄を行い、セメンチングは孔内容量に等しい量のウェルクリーナー溶液を先行液として管内に注入した。その後セメントスラリーをポンプにてケーシング内に送り、インナーストリングス方式によるセメンチングを実施した。

C) セメントスラリー量は、孔径から計算した容量の2倍とし、注入したセメントスラリーと同質のものが達するまで後押しを行った。

D) セメントスラリーが孔口まで達しない場合は、掘削孔とケーシングの間に別に用意したセメントスラリーを注入し、口元までセメントスラリーを充填した。
