4−1−2 業務工程

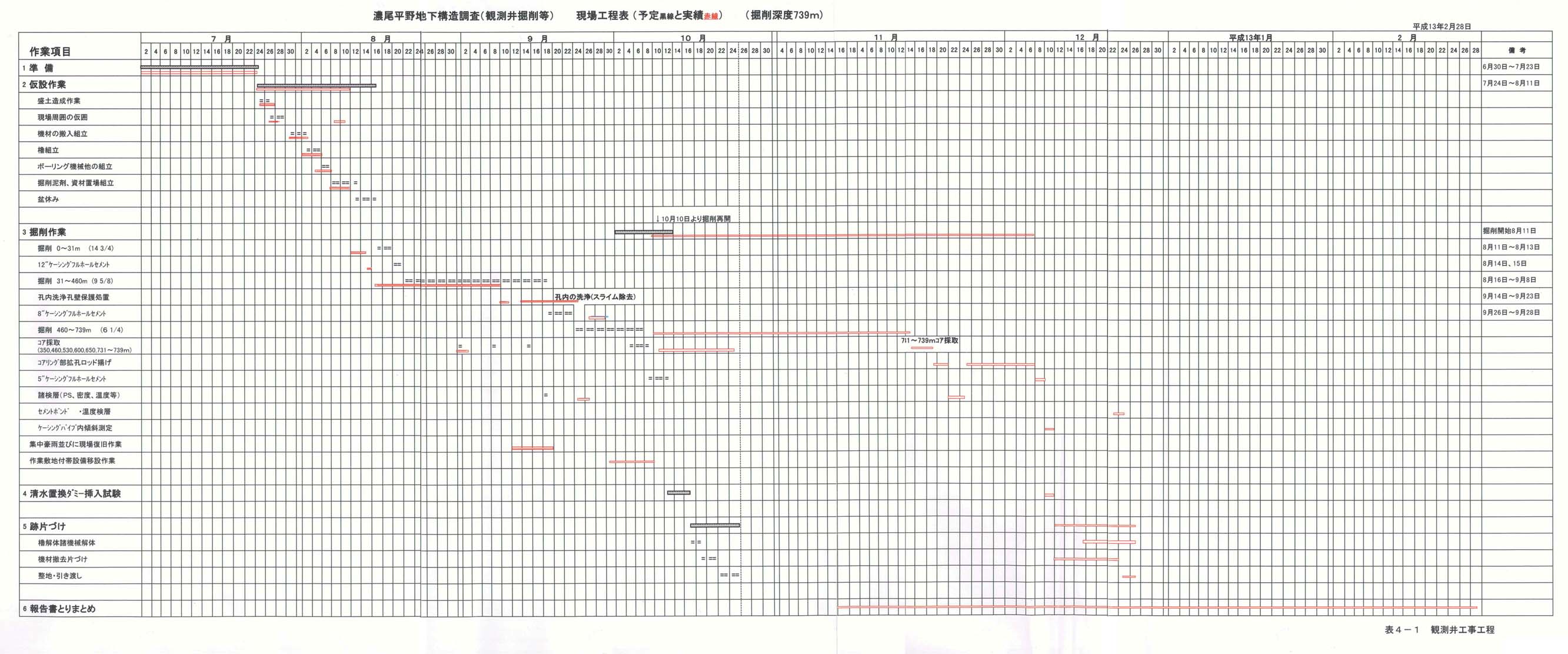

表4−1−1
に観測井工事工程を示す。業務受注後、準備作業に取り掛かり、7月24日より仮設作業、8月11日より掘削作業をそれぞれ開始した。9月12日の東海豪雨の被害による工事の中断および着岩後、深度661m以深の掘進難により工程は遅れたものの、11月20日に検尺を受け、12月9日にケーシングの挿入が終了した。

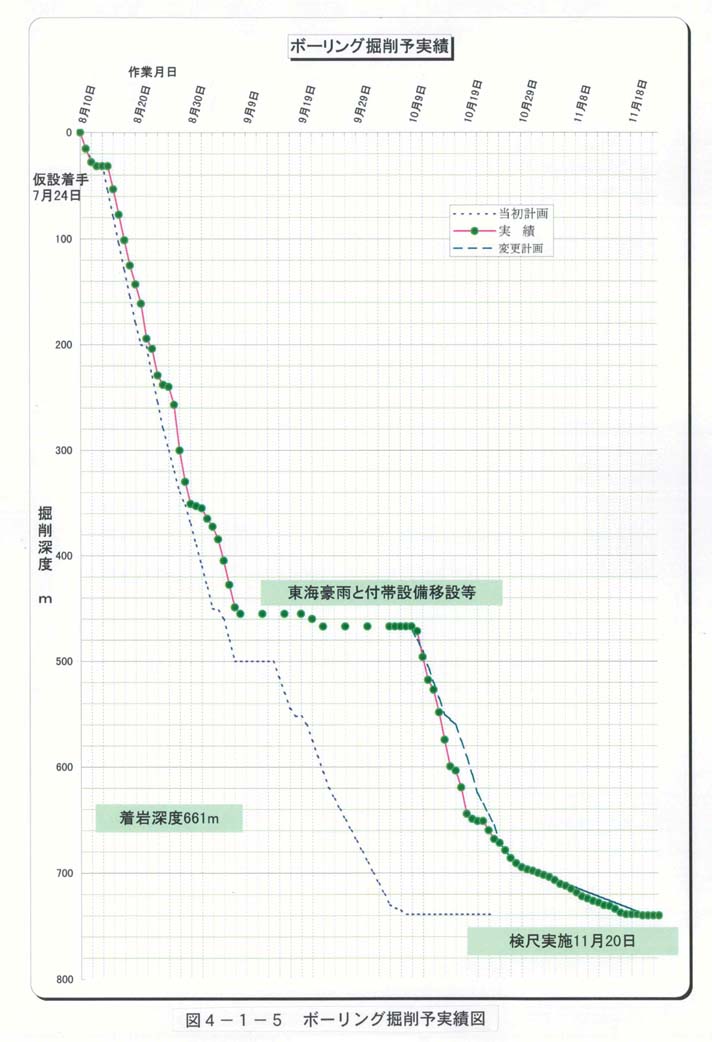

図4−1−5
にボーリング掘削予実績図を示す。
表4−1−1
観測井工事工程
図4−1−5
ボーリング掘削予実績図
